Nun ist es amtlich:

Unter der Firmierung WHS - GBR - Westerich Horse Sport

haben Falk und Kim noch in diesem Jahr das Gestüt Deschenhof und sein Reitportzentrum mit einer insgesamt 40 x 70 m großen Reithalle und einem zusätzlichen Angebot in der Ausbildung sowie der Vermarktung von erstklassigen Sportpferden bereichert. Das ehrgeizige Projekt wurde von Falk initiiert und entworfen und ist nach einer nur 3 - monatigen Bauzeit inzwischen bereits in Betrieb genommen. Gratulation !

Die insgesamt 40 x 70m große Halle, mit 30 Gastboxen für Ausbildungs- und Lehrgangspferde, hat eine Reitfläche von 30 x 60m. Der Gebäudekomplex verfügt über ein Solarium, einen Waschplatz, eine Sattelkammer sowie einen Schulungs- und Aufenthaltsraum sowie ein gemütliches Bistro. Mit ihrer Initiative runden Kim und Falk das Reit- und Ausbildungsangebot des Reitsportzentrum Gestüt Deschenhof ab.

CHRONOLOGIE des AUFBAUS - Start: Mitte August

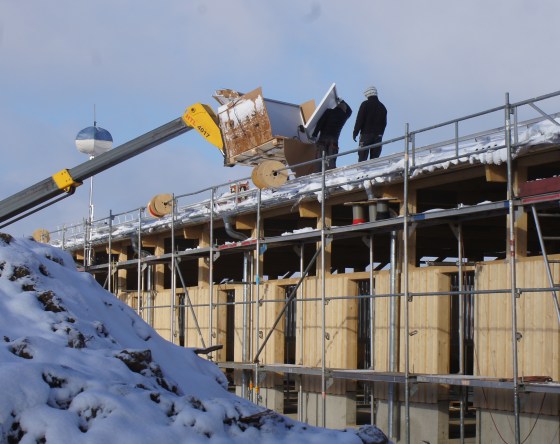

Chronist und alle Fotos - VW

KAPITEL I

Planieren

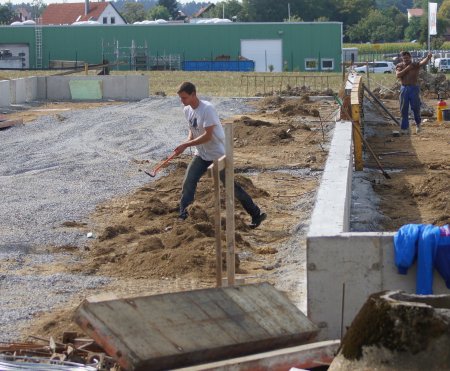

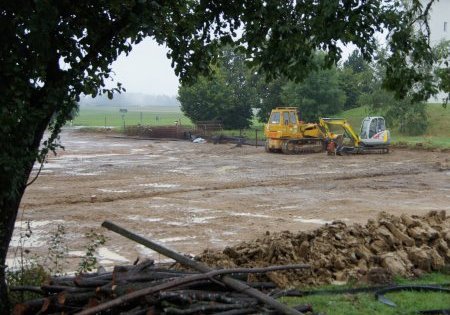

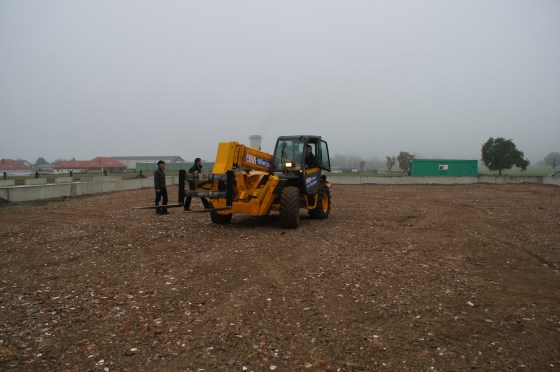

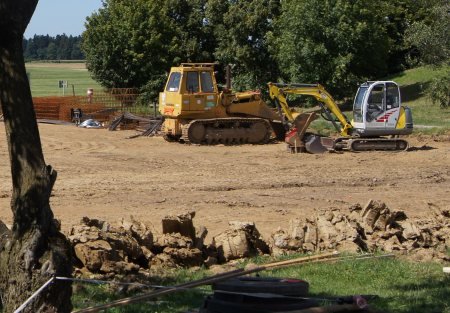

Es begann mit der Planie und dem Aushub der Gräben für die Fundamente durch die Firma Hölldampf. Zum Teil mußte einiges mit "Dreck" aufgefüllt werden. Hierfür waren mindestens 30 - 40 Lastzüge unterwegs.

Nicht selten wurde alles z.B.durch Unwetter-Gewitter gestört

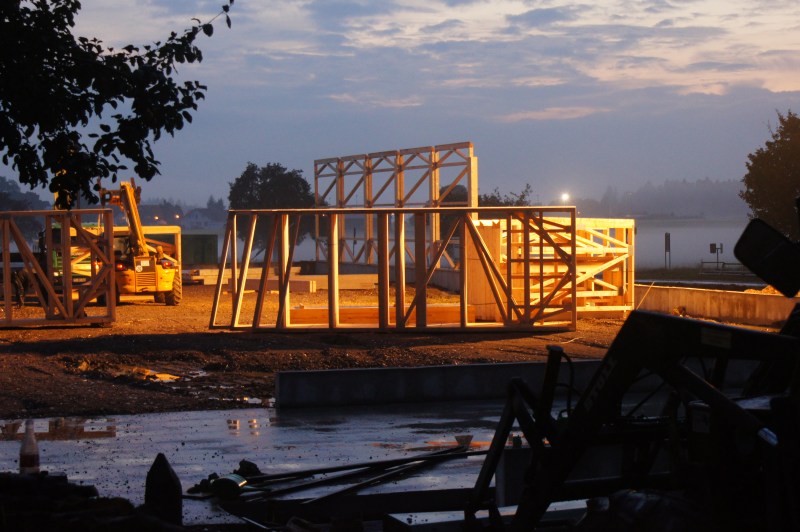

Stimmung nach dem Gewitter

KAPITEL II

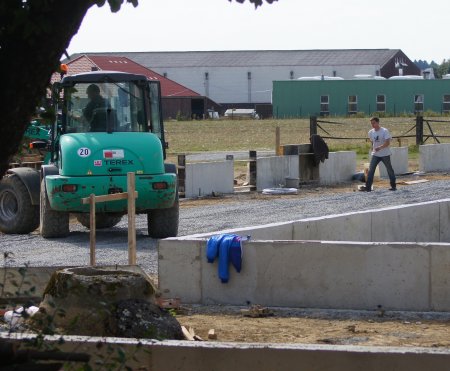

Die Fundamente
Den Schotter zu verziehen war mühsam jedoch ohne die übliche Dusche von oben.
Die kam dann vor dem Betonieren, so zu sagen als Pausenfüller...

Fahrstraßen im "Lehmsumpf" aus Recycling Schotter,
mußten für die 35 Tonner angelegt werden. Und sie hielten !
Ein herrlicher Freitag garantierte optimales Betonierwetter

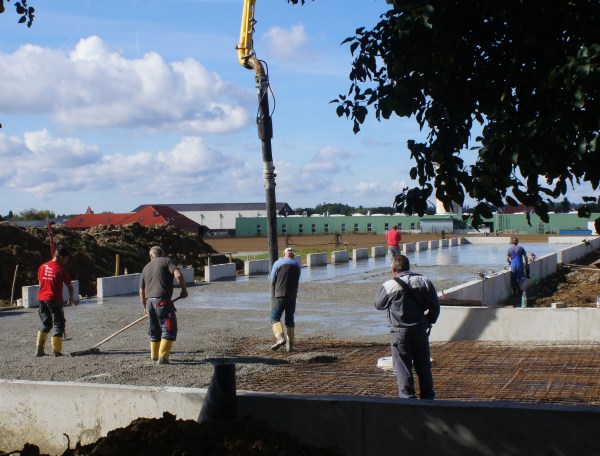

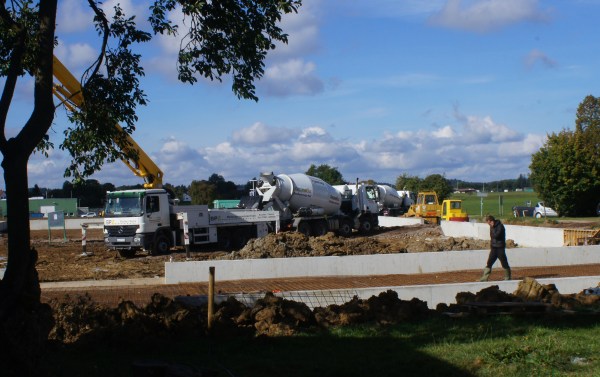

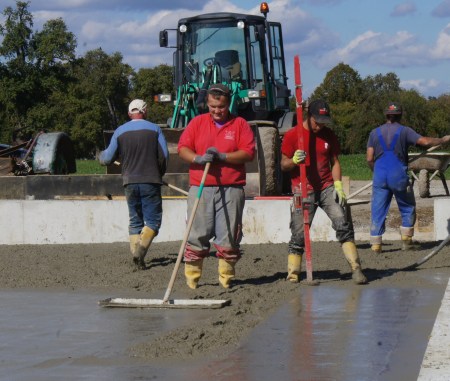

Betonmischer am Fließband - perfektes Timing ist alles...

Kein Problem -

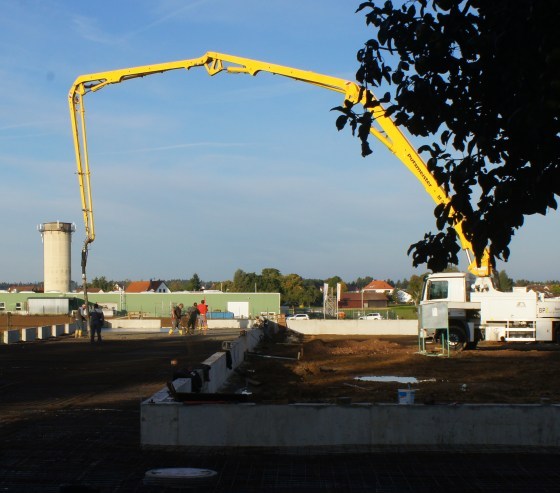

schon rauschen die ersten Kubikmeter Beton durch den Rüssel

20 Betonmischer "speisten" den Rüssel stundenlang

 Der Bauherr Falk-Filip-Finn Westerich
Da geht was ab.....

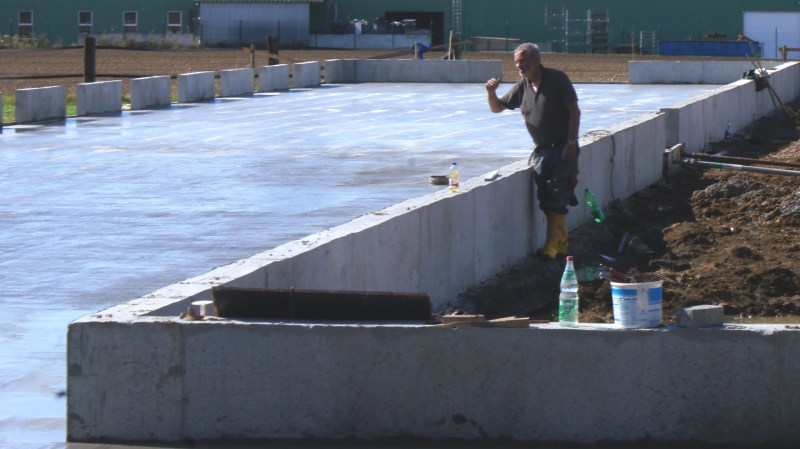

Die letzten Meter - die letzten Kontrollen mit dem Laser ...

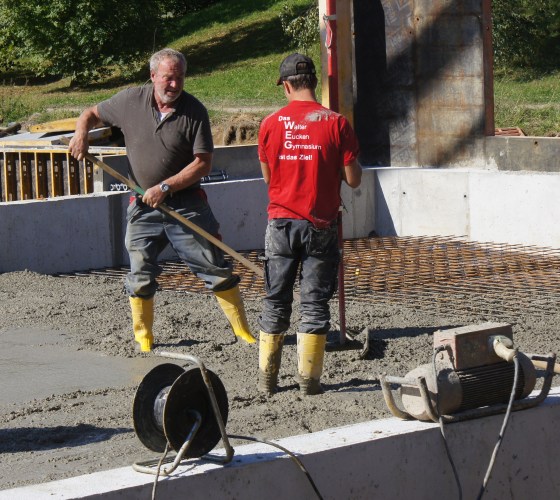

Meister Kissling selbst, stundenlang in Aktion beim Beton verteilen...

..danach wird abgezogen

Immer dabei - Oktay

Perfekter Freitag - FERTIG - Heinz  Kissling sichtlich erfreut, es hat optimal geklappt -
Petrus hat ebenfalls mitgeholfen - und sein Freudengeheule gelassen

 Und: Es gab keine Katzen oder Hunde  "Dapper" !

Kaum fertig, gab es dann allerdings doch die feuchte Freudenorgie von Petrus, die alles unter Wasser setzte,
als wär's das Wattenmeer bei einlaufender Flut.

KAPITEL III

"Morgen kommen die Zimmerleute - die werden da nicht reinfahren !" Unkte einer.....

Die Antwort und Lösung: Schotter !

Schotter, Schotter und nochmals Schotter. Von morgens 8 bis abends 5 Uhr.
Dank Erdbauprofi Charly Hölldampf und Bruder "Buddha" ...

Nebenbei wurde soviel Pfützenwasser wie möglich abgepumpt.

Am Abend sah's dann sehr ermutigend aus.

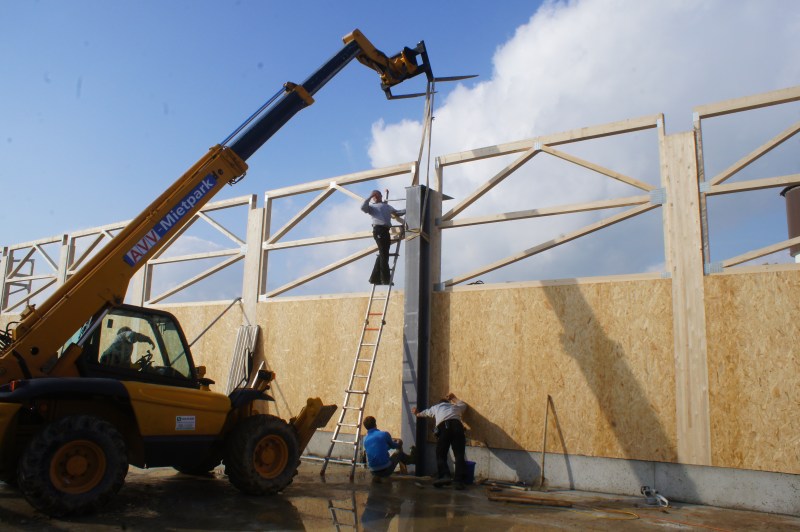

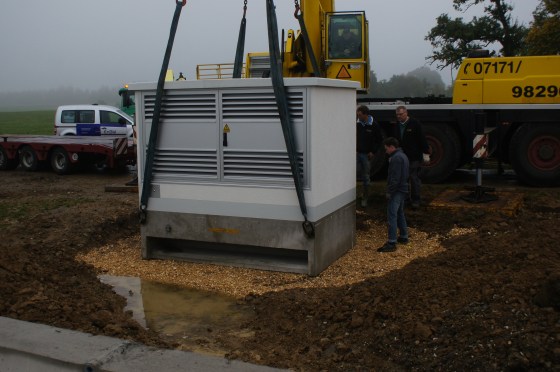

Dann zunächst die Anlieferung des "Travohäuschens" (4t)
für die Voltaik durch die EnBw

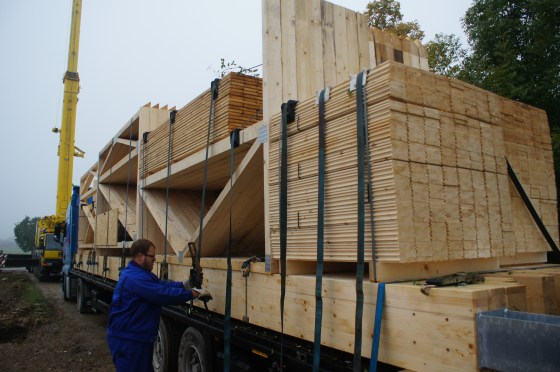

Gleichzeitig Anlieferung der Holzkonstruktionselemente der Fa HIWO
sowie von Spezialfahrzeugen der Firma Bayer

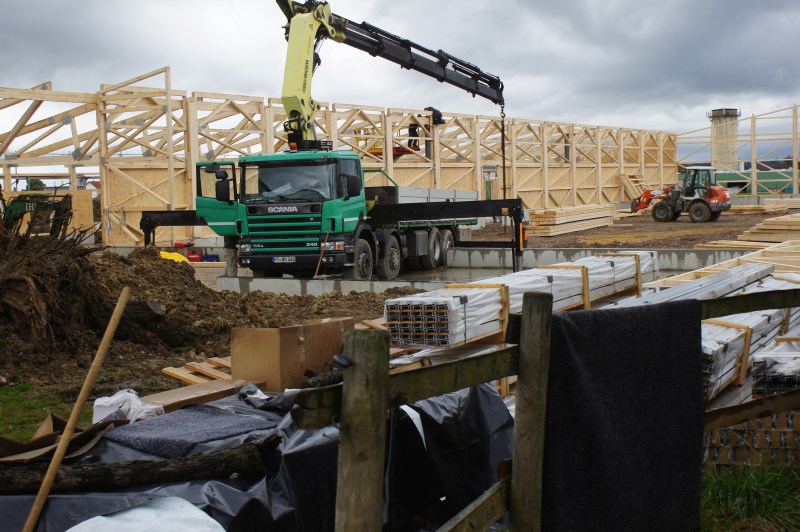

Nach wenigen Stunden steht bereits der erste Aufbau,
begleitet von teils heftigen Schauern, die gegen Abend dann nachließen.

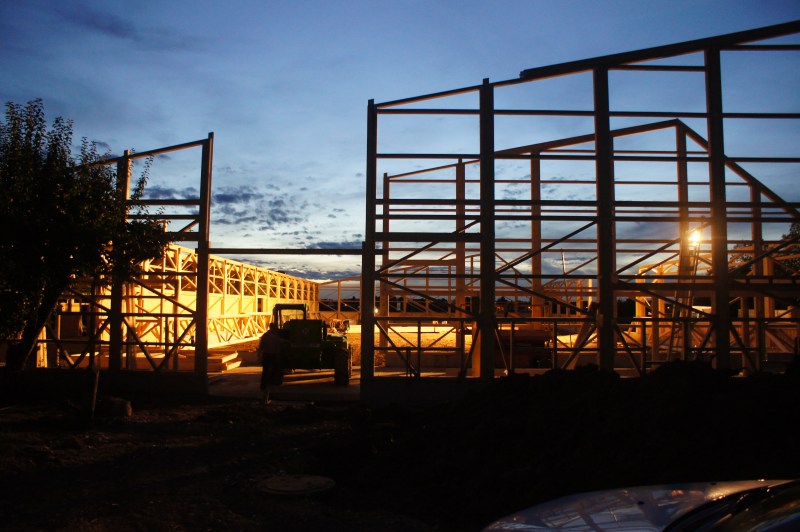

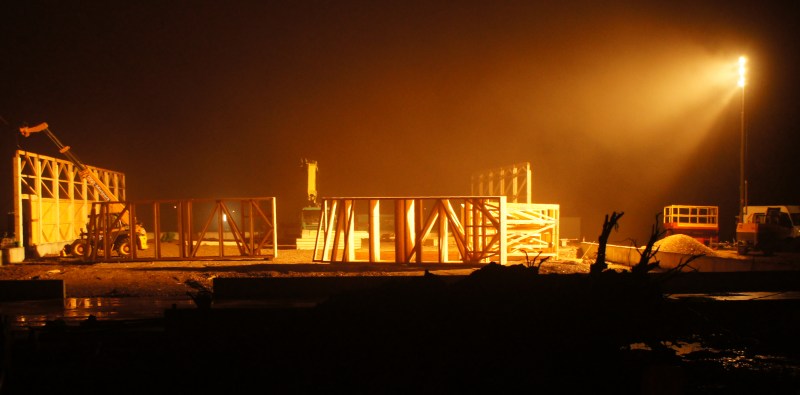

Geschafft wurde am 1. Tag bis in die Nacht

Kunst am Bau

Tag 2

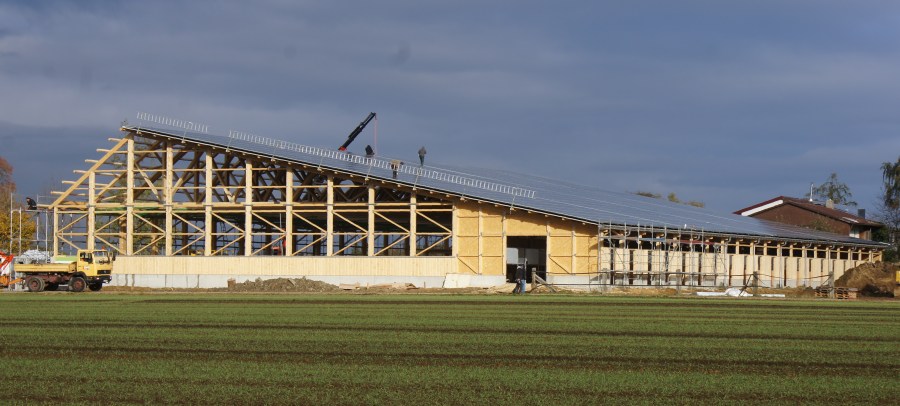

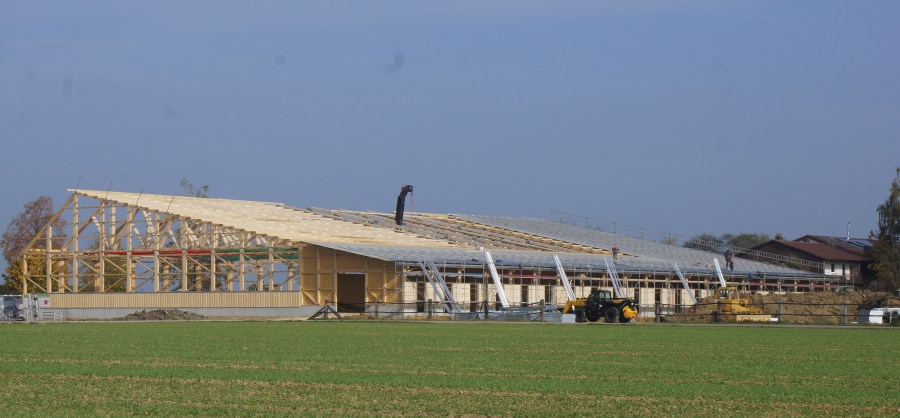

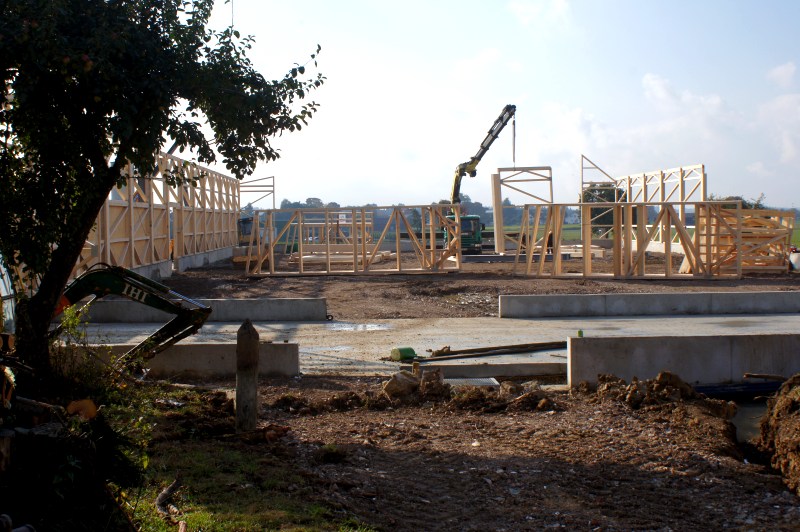

Es geht flott voran, wie der Panoramablick bestätigt.

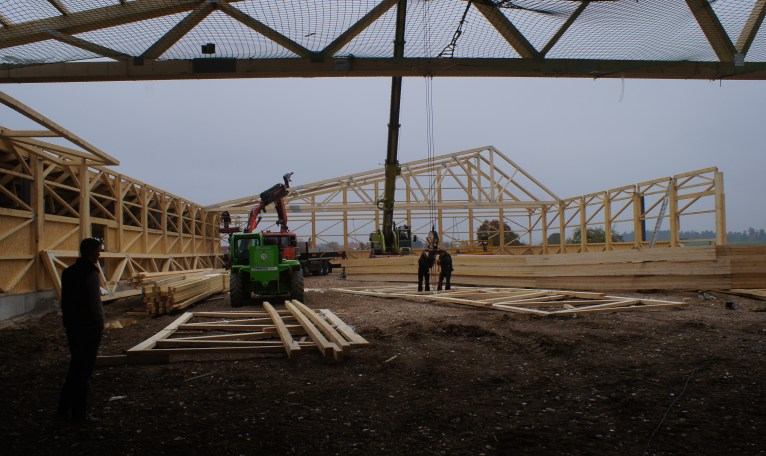

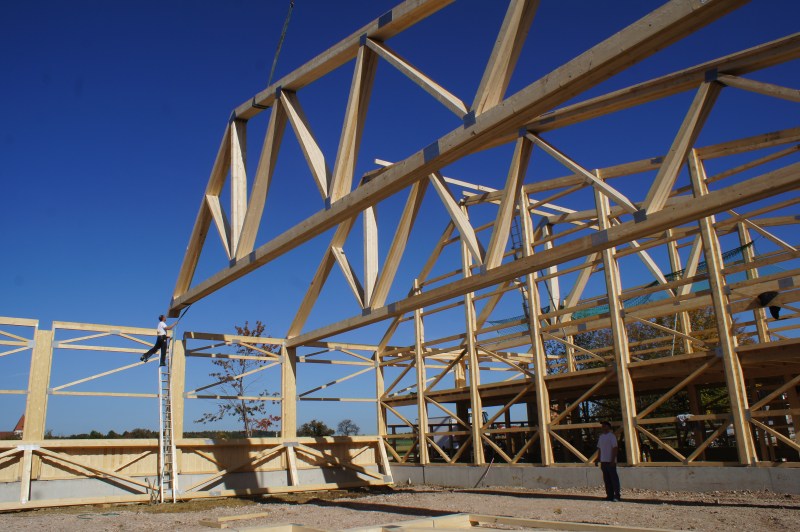

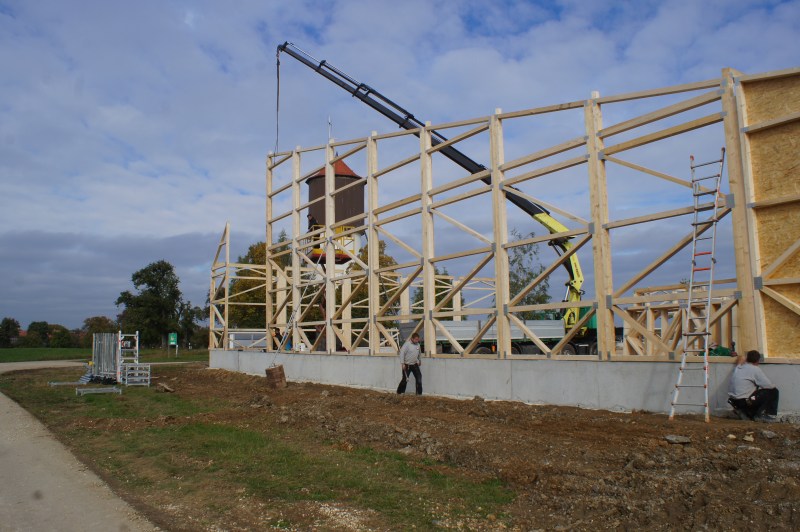

Aufstellen der tonnenschweren Stahl - Hauptträger (4 Stück)
und weiterer Wände sowie des Westgiebels

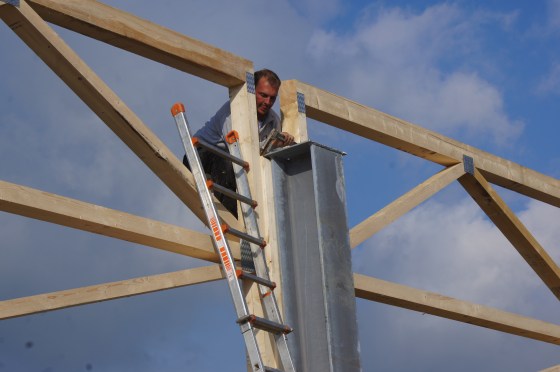

Die Stahlträger werden in das dafür vorgesehene Loch im Fundament einbetoniert

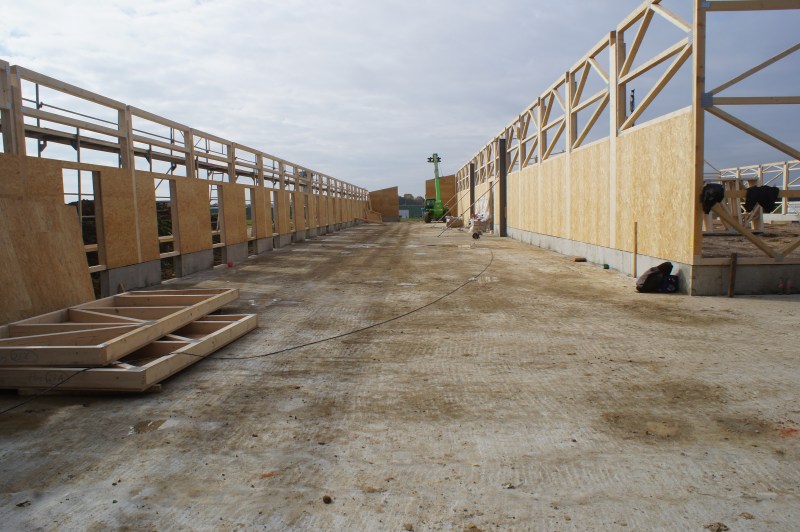

Bereits erkennbar -  die zukünftige Stallgasse

Fast Fertig: Der Westgiebel

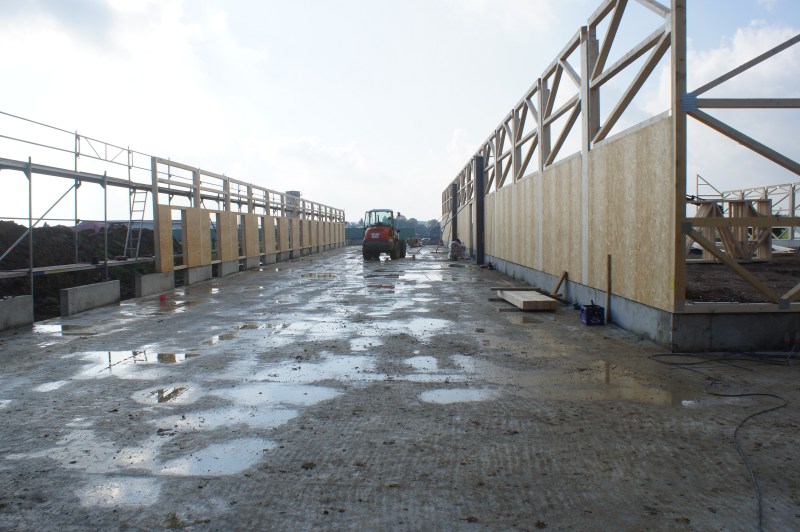

Nochmals die zukünftige Stallgasse

Es schüttete wieder einmal aus Kübeln

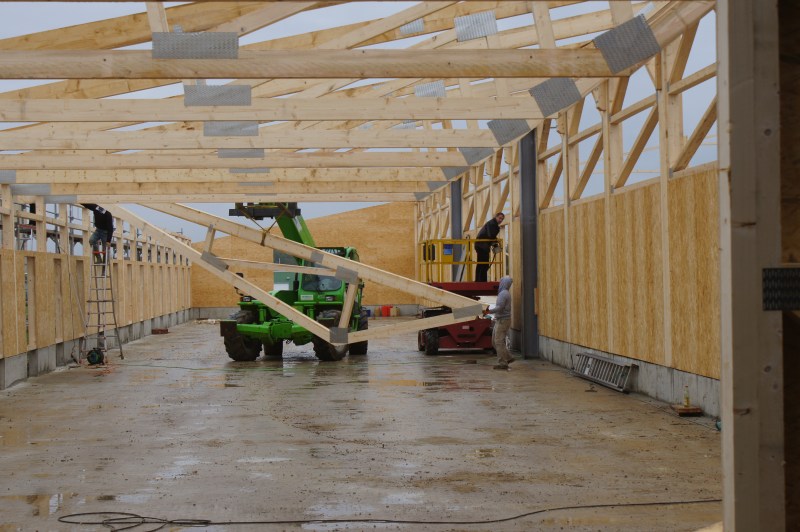

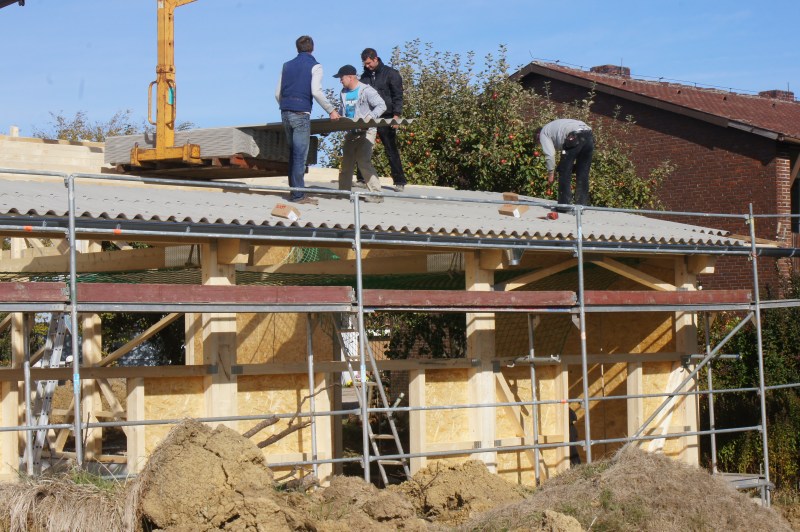

Die Zimmerleute leisteten trotzdem ganze Arbeit

Hier werden die Leimbinder gerade in der zukünftigen Stallgasse angebracht.

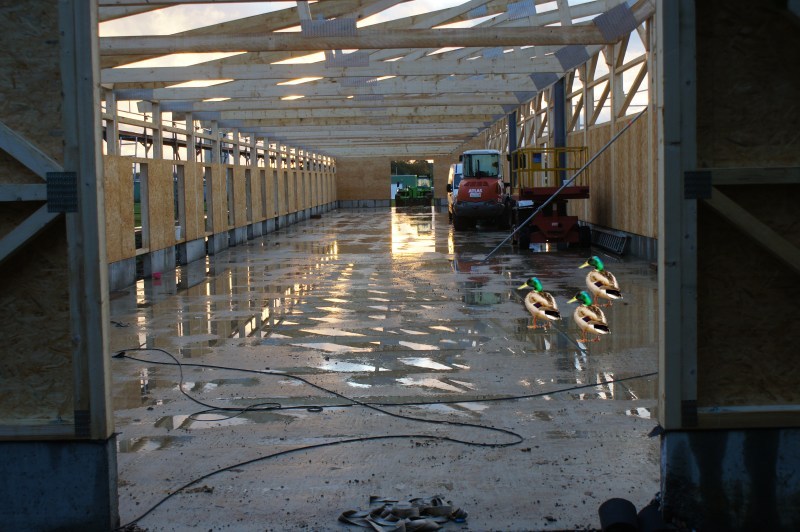

Stall am Abend - fast fertig! Fehlen nur noch die Pferde... die Enten sind schon da...

Stallwand zur Reithalle

Die Pfetten sind befestigt, Dachrinnen montiert, das komplette Stallgebäude wird bereits gedeckt.

Die Südseite
Petrus zeigt sich endlich mal wieder von seiner besten Seite - über 20°

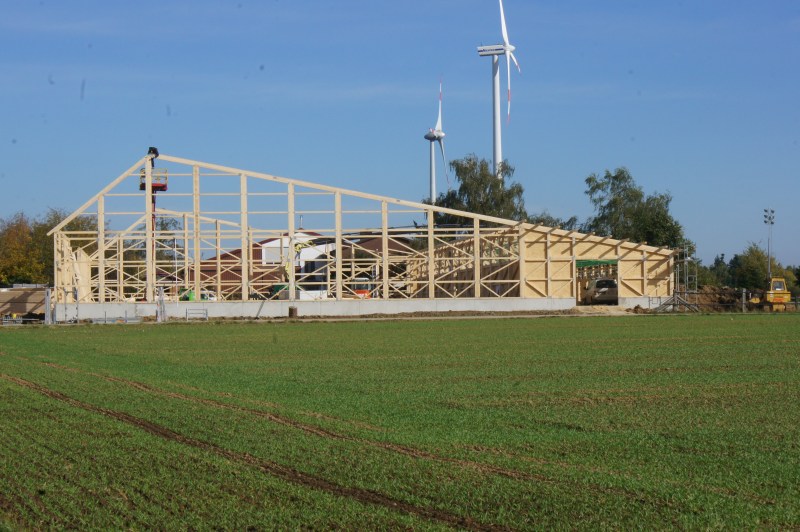

Ansicht von Westen - bald kommen die Leimbinder dran

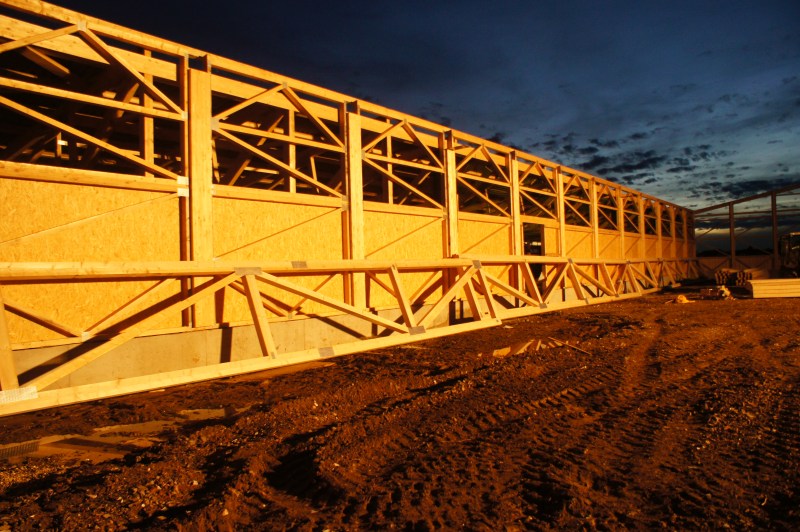

Der Stalltrakt ist inzwischen komplett gedeckt. Irgendwie erinnert das Ganze an das Kollosseum ...

Der Ostgiebel ist fast fertig - wo man hinsieht: Hunderte Tonnen Balken und jede Menge Fachwerk

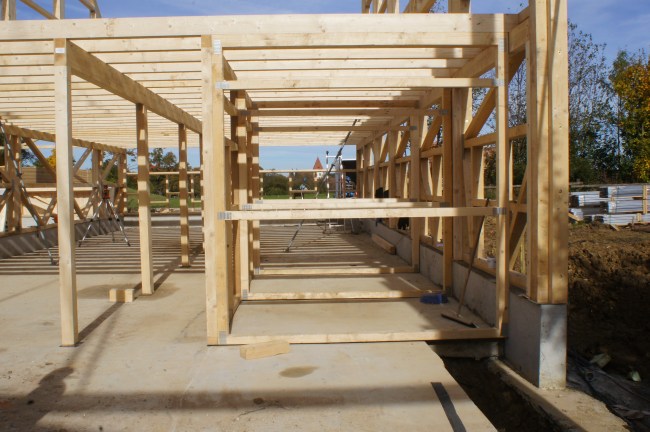

Rohbau für Toiletten, Aufenhaltsräume - ein bisschen Innenausbau,
Pfetten Vorbereitung für die Dachkonstruktion - und Freitag Nacht kommen die ersten Binder,
jeder 30 m  lang und 4 Tonnen schwer.

Die Nordseite

Pause, nach harter Arbeit. Da darf auch mal bei 20 Grad im Schatten der Durst gelöscht werden,
obwohl es noch bis zum Dunkelwerden weiterging: Die Jungs von der Zimmerei Bayer
(Thomas und Attila fehlen)
- absolutes Timing, perfekter Überblick und beste Organisation, vor allen Dingen angesichts
 eines derart gewaltigen und umfangreichen Projektes. Chapeau und Danke Schön !

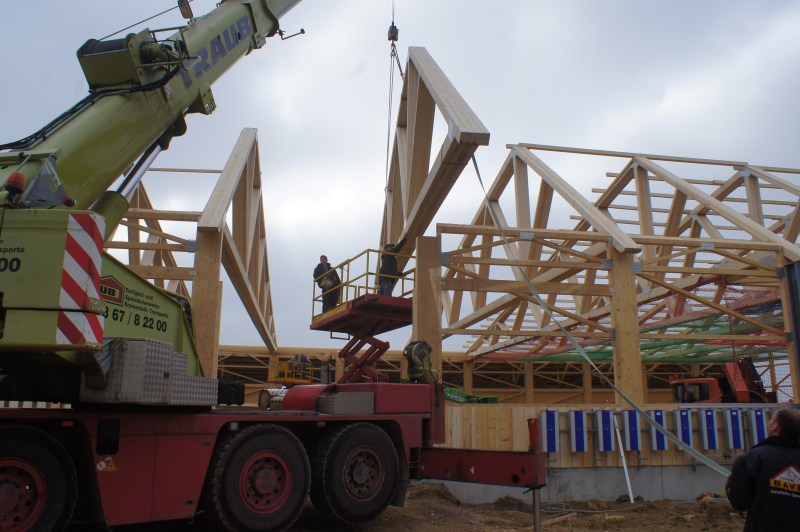

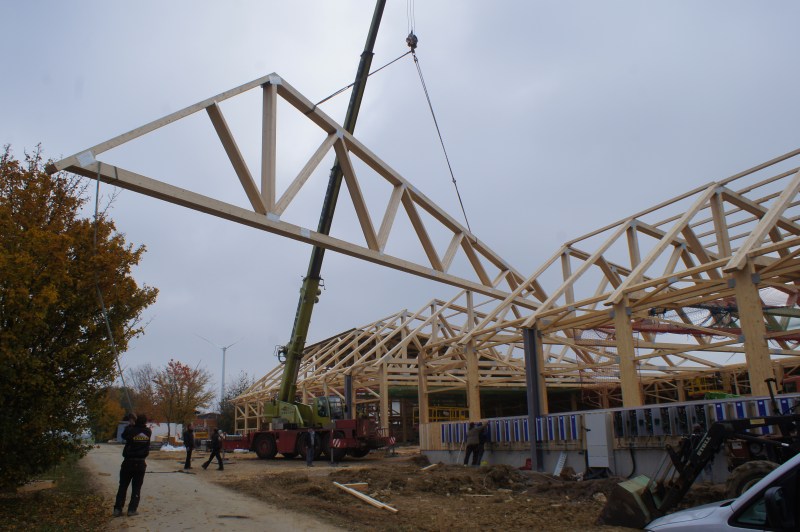

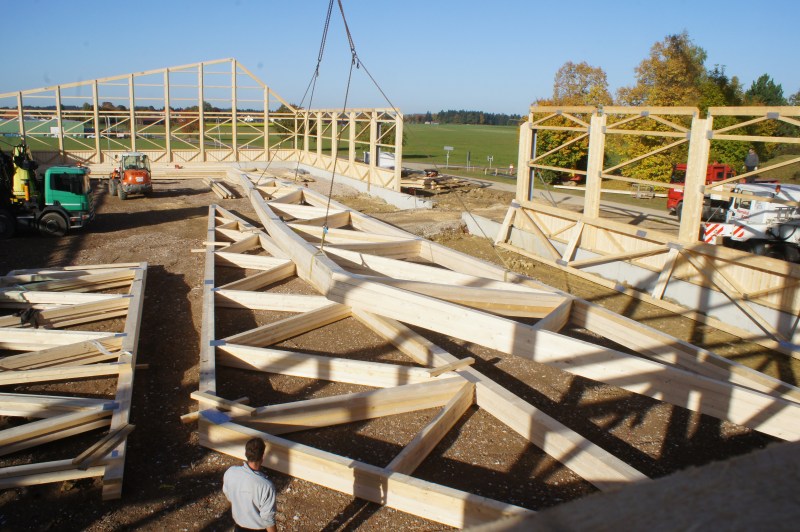

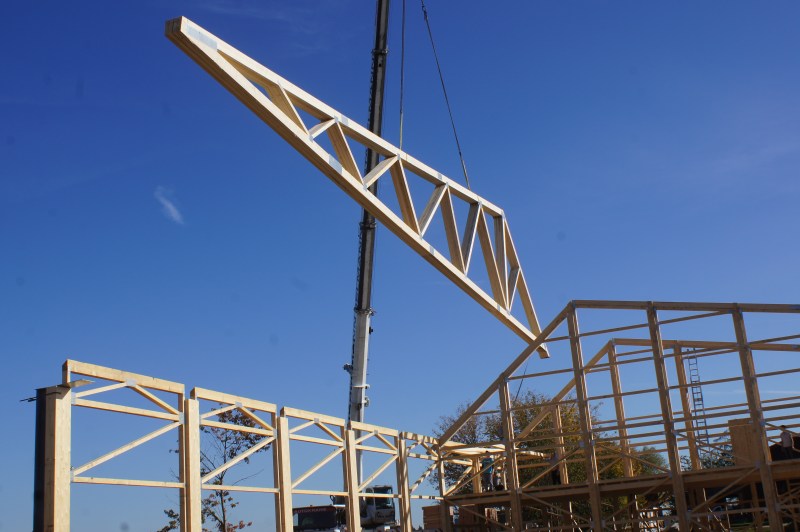

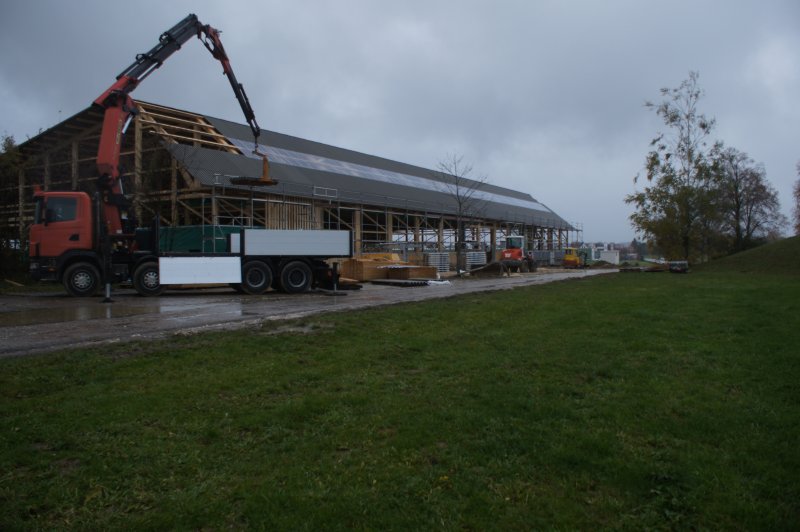

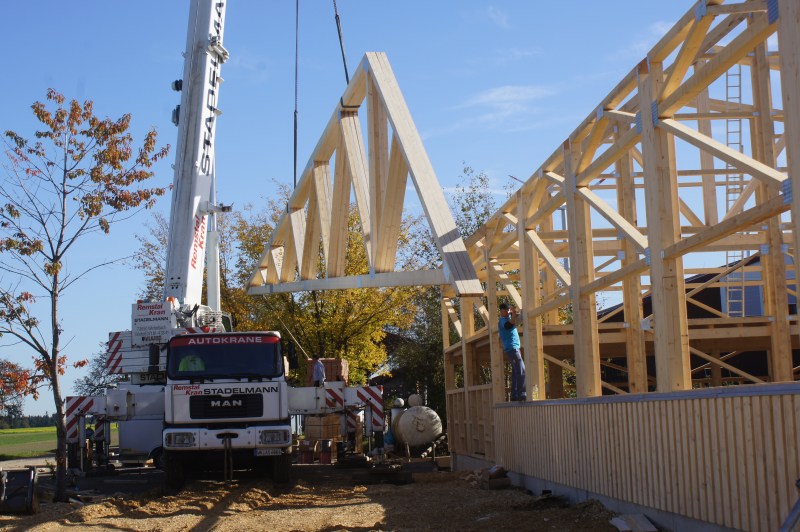

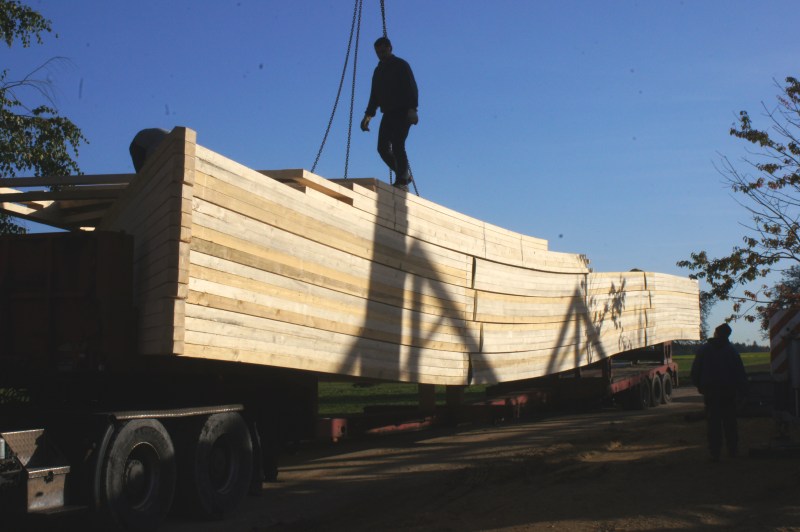

Die 4 Leimbinder und der 45 Tonnen Kranwagen sind da. Jeder Binder wiegt 4 Tonnen

Giganten ! 30 m in einem Stück, unglaublich

Der Autokran - ein 45 Tonner

dann schwebt das Teil elegant, um gleich verankert zu werden

Wow ! 30 Meter, 4 Tonnen, als wär's nichts...

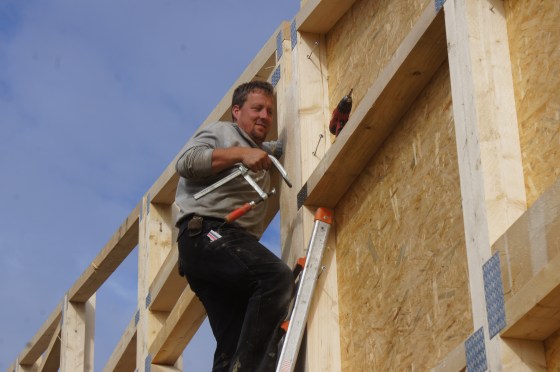

Da schwebt auch der Zimmermann, mitsamt dem Riesenteil am Bändel, locker, gekonnt, elegant...

Zu erkennen: Die  späteren Räumlichkeiten

parallel zum Dachdecken -, die Voltaik Profis. Sie läuten das
KAPITEL V

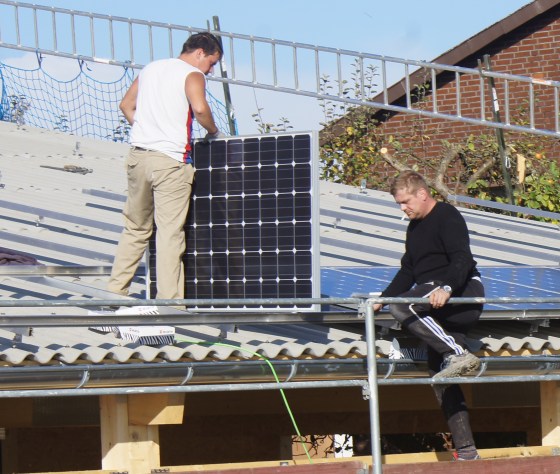

ein, die Foto-Voltaik Installation

Hunderte Meter Schienen zur Befestigung der Module müssen gelegt werden

Montag, 23.10.

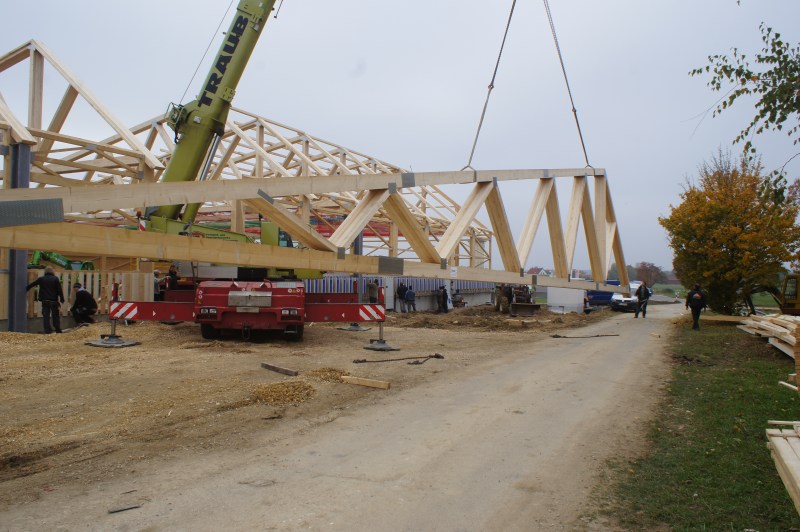

Weitere 5 Leimbinder Montage am Westgiebel - 2 sind bereits angebracht, 3 liegen noch,
aber nicht mehr lange

Nur authentisch mit dem Löffel

Dienstag, 23.10.

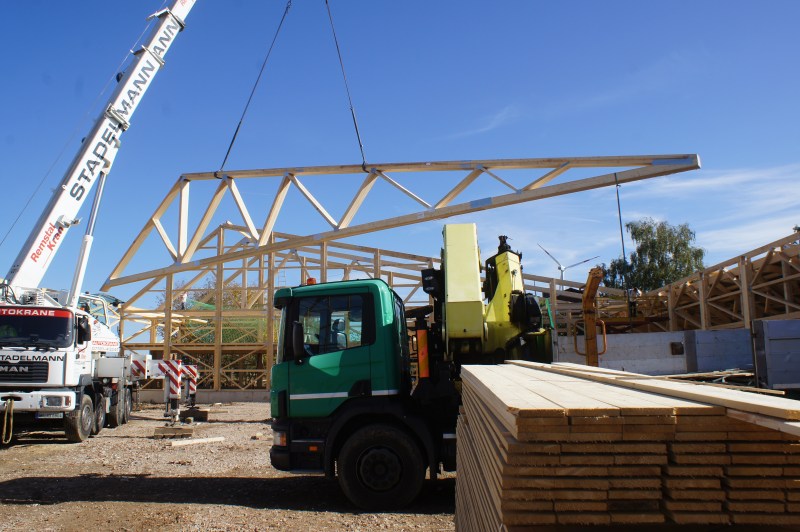

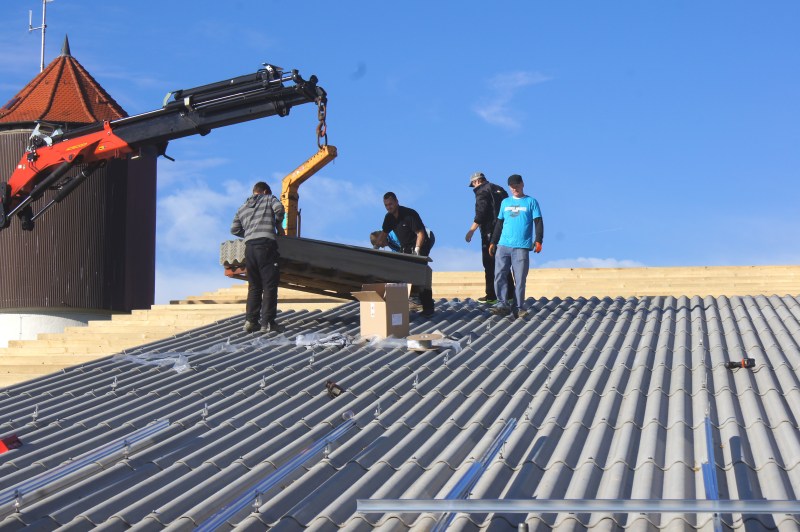

Von den fehlenden 5 Leimbindern sind 4 bereits eingebaut,
der letzte von allen wird hier angehoben...

eingefädelt...

und dann bekam der Kranwagen zu guter Letzt leichtes Übergewicht und fing an zu kippeln.
Keine Panik - Der Binder wurde schnell aufgelegt und dann mit Vorschlaghammer und gutem
Zureden in Position gebracht.

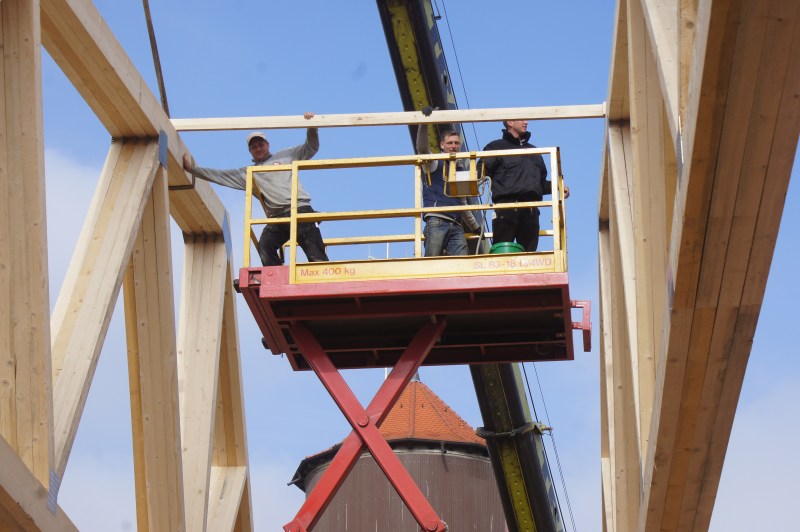

Von oben wurde der Leimbinder von Superman Stocki mit ganzer Manneskraft abgestützt.

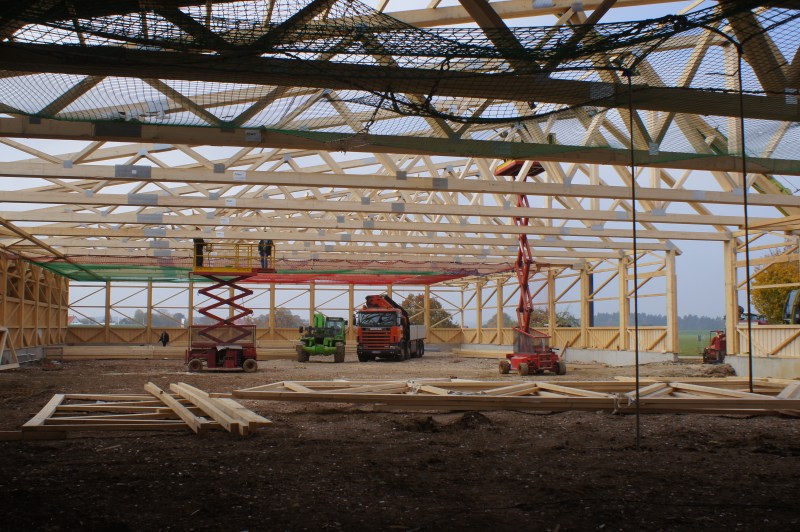

Nach der letzten Leimbinder Aktion - ein Durchblick von Innen

Mittwoch, 24.10.
Ansicht von Südwesten:  Gut zu erkennen: Rechts Dach gedeckt und bereits Schienen für die Module gelegt. Mitte: Pfetten fehlen noch, Links: Bereits mit Pfetten.

Donnerstag, 25.10
Konzertierte Aktion:

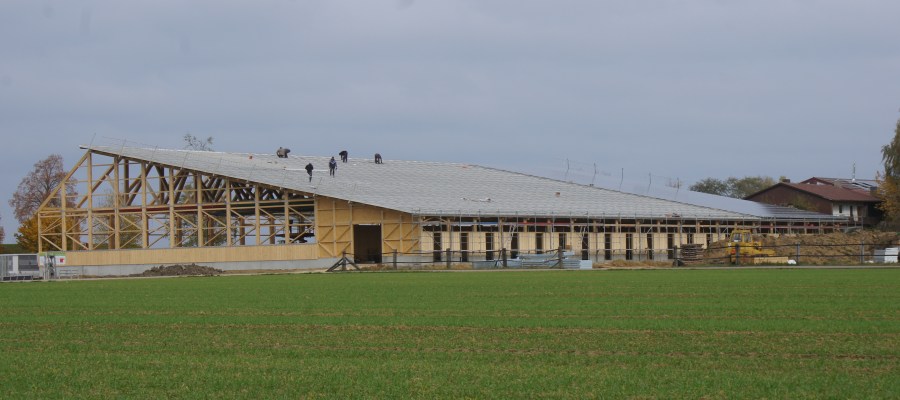

Während die einen das Dach bis auf wenige Meter fertig decken ...

...legen die anderen bereits die Module

Herbstlich ist es geworden - dennoch ein großes Danke Schön an Petrus,
der immer wieder ein paar versöhnliche Tage einfließen ließ

Freitag, 26.10.

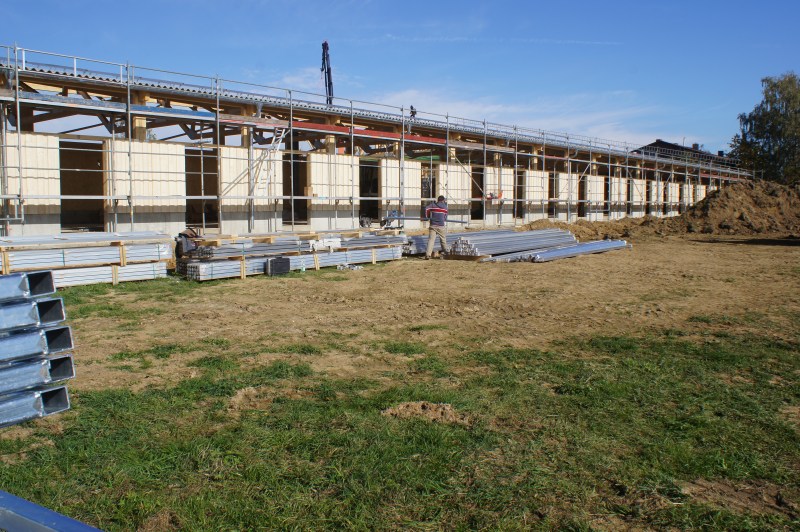

Das Süd-Dach ist nun komplett gedeckt, jetzt gehört den Voltaikprofis das restliche "Feld".
Etwa 1/4 der Dachfläche wurde bereits mit Modulen versehen, wie auf dem Foto zu erkennen ist.
 Der Wettlauf mit der Zeit neigt sich dem Ende zu. Noch 5 Tage.
Bis zum 1. November muß die Anlage angeschlossen sein. Das ist rekordverdächtig und letztlich
allen beteiligten Firmen durch ihrem großen Einsatz zu verdanken, insbesondere der Scherer
Mannschaft, die bei Schnee und Eis auch noch die sogenannte Arschkarte gezogen hatten.
Ohne ihren Einsatz wäre der Einspeichertermin geplatzt...

Übrigens, was sollen die vielen Becher?

Falk fragen !

Das Bayer Team
v.l.: Stocki, Bernd, Johannes, Andy, Falk, der Bauherr, sowie Attila und Thomas.

Samstag, 27.10.
Die Voltaikinstallateure um K.H. Scherer und "Sir Robert" beim Verlegen der Unterkonstruktion

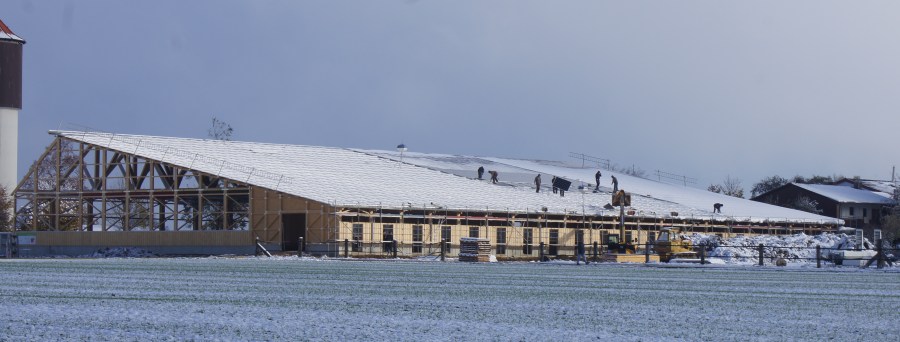

Nach schönstem Kaiserwetter, keine 12 Stunden später: Schneetreiben und schneidende Kälte.
Sie waren wirklich gefordert - Dafür gibt's dann den Gefrierfleisch Orden.... Danke
Roman und den Helden vom 28.10. - das werden wir nie vergessen !

Sonntag / Montag
Alles Paletti - trotz der sibirischen Verhältnisse

Das ist nicht selbstverständlich!

Während oben die Module gelegt werden...

... werden unten bereits die Boxen installiert

Die zukünftige Stallgasse am Montag morgen.

Dienstag, 30 Oktober
Geschafft!
Zwischenzeitlich sind alle Module auf dem Dach. 380 KW können nun rechtzeitig ans Netz gehen!

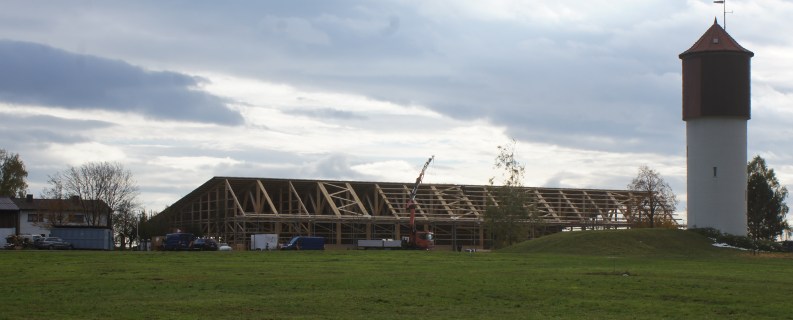

Die Nordseite
Wie zu erkennen ist, sind die Pfetten des Norddaches größtenteils installiert.

Inzwischen ist das Dach zur Hälfte ged
eckt, der Rest folgt am Montag.

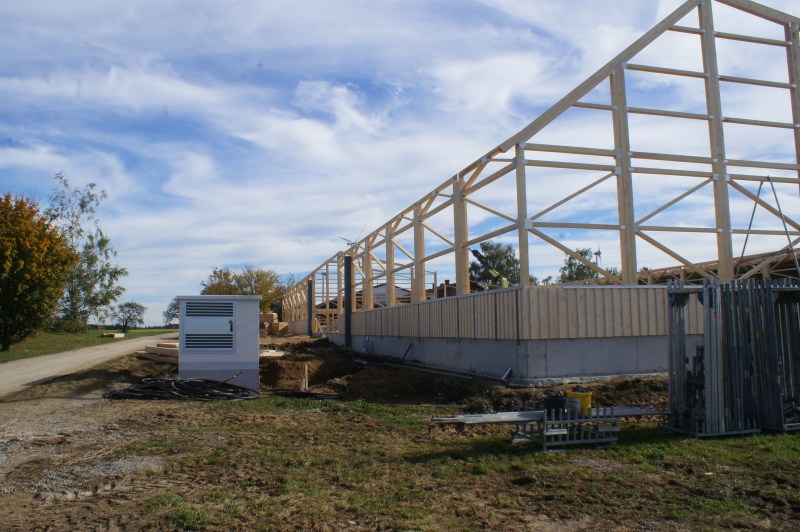

Ebenfalls ab Montag beginnt die Holzverschalung der Außenwände + Lichtbänder.

Freitag / Samstag 2. - 3. 11.
Charly Hölldampf und Bruder legen die ersten Leitungen.

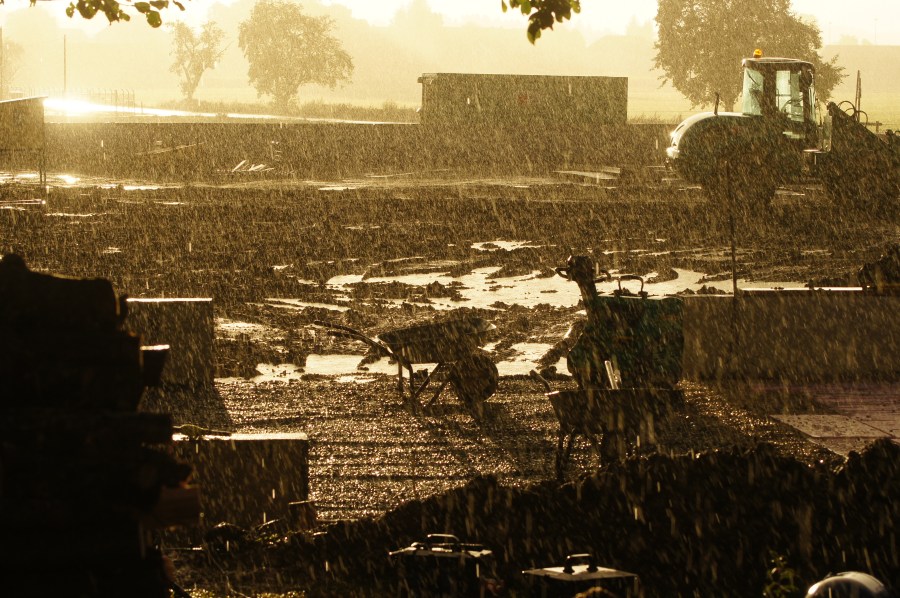

Seit den Abendstunden regnet es was runterkommt. Der November von seiner häßlichsten Seite.

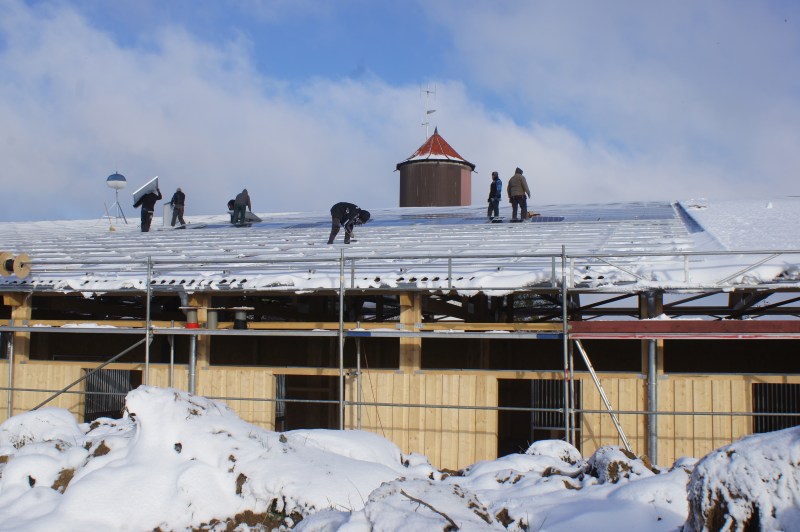

Da das Norddach bislang leider nur zur Hälfte gedeckt ist, gab's die ersten Pfützen in der Halle.

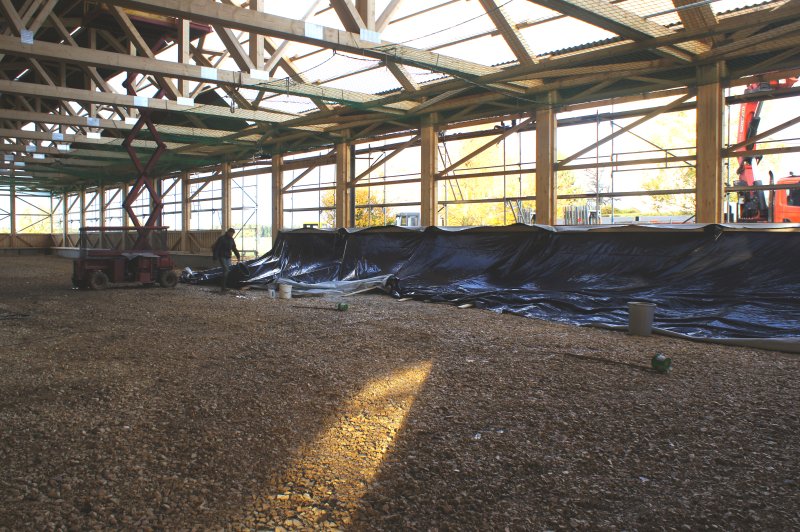

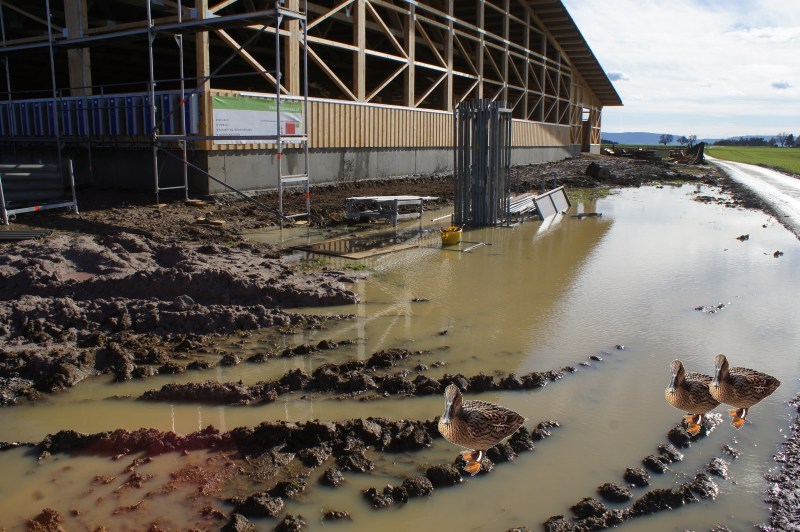

Schade, das wirft uns hoffentlich nicht zurück. Wir haben eine Riesenplane ( 35 x 10m )
zum Auffangen des Regens ausgebreitet - und mit einem großen Erdbohrer
Löcher in den Boden gebohrt, die wir mühsam immer noch ausschöpfen -
bislang empfundene, tausende Liter.

Matsche des Tages...

Koppel Pampe...

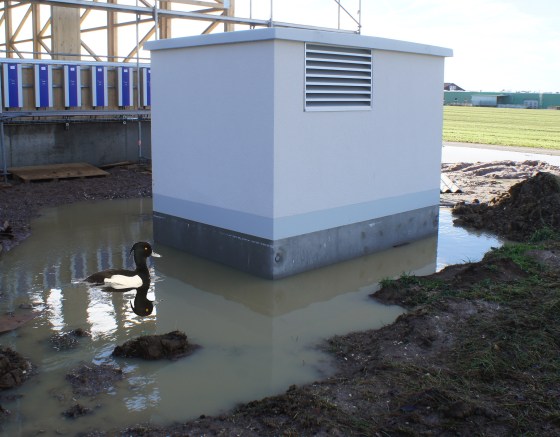

Travo Häuschen: Untergang

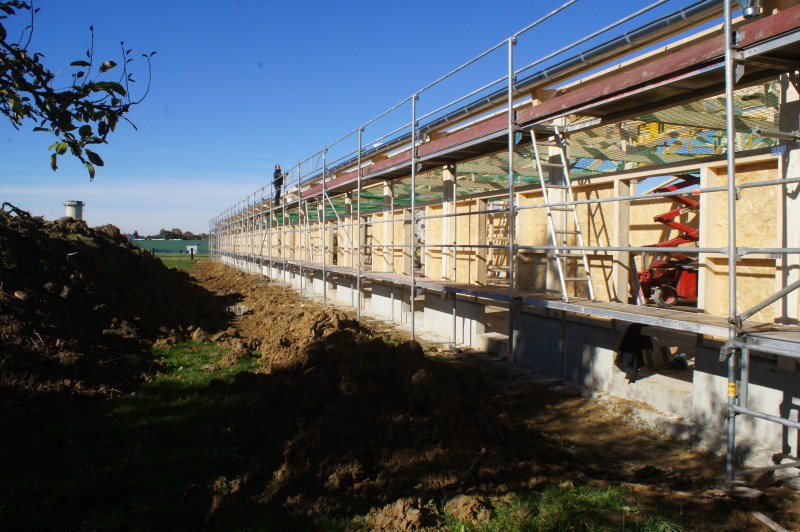

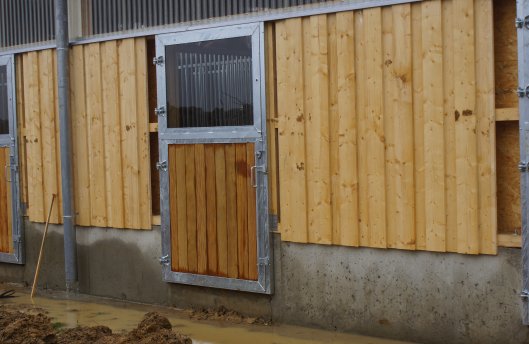

Lichtblick: die Holzschalung der Boxen läuft auf Hochtouren.

Montag, 5.11.
Bedingt durch einen Wolkenbruch hat's für das Norddach leider nicht ganz gereicht -
aber immerhin ist die Reithalle jetzt komplett gedeckt
und das Wassereck konnte weiter behandelt werden.

Dienstag, 1.11.

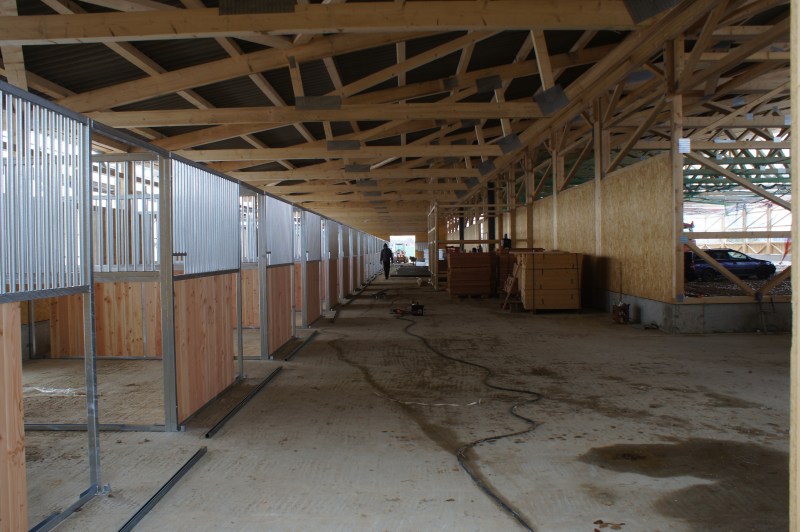

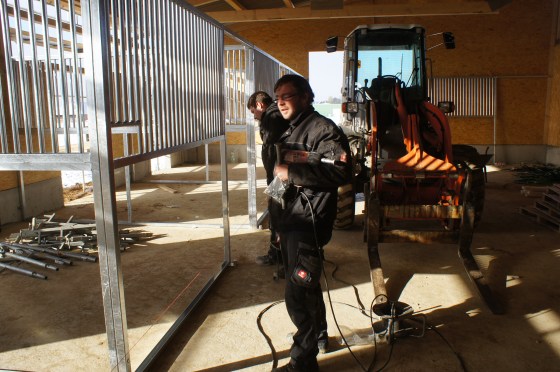

Im Innenausbau werden die Boxen (30 Stck) derzeit weiter installiert.

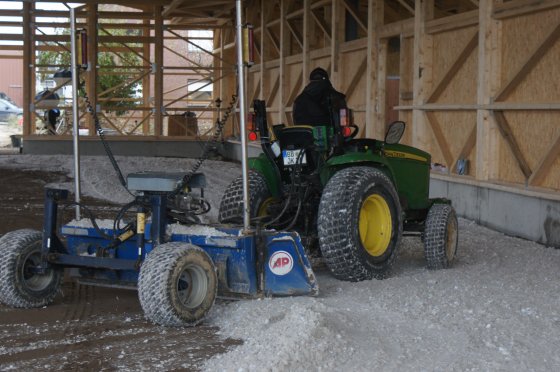

Seit Dienstag Mittag ist der Hallenboden dran.

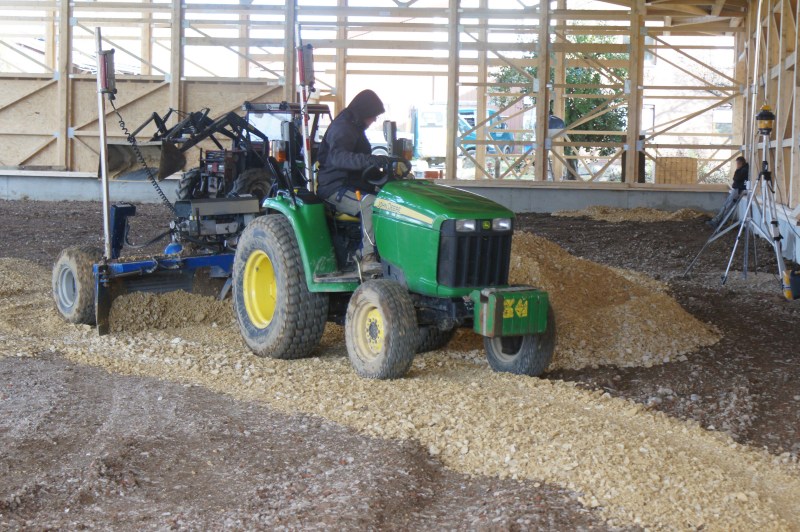

Hallenprofi Jürgen Koch nivelliert mit Laserfahrzeug.

Falk läßt grüßen...

Mittwoch 7.11.
Nach intensiver Behandlung des Reithallenbodens - wie schon vorher beschrieben
auch durch drainieren -, sowie das Einmischen von Zement, um die Feuchtigkeit zu binden,

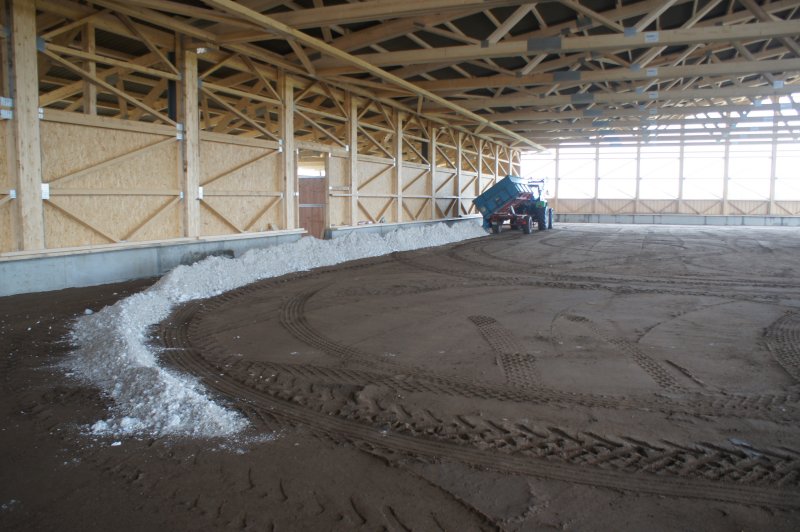

war Mittwoch auch vom Wetter her der Tag des Reitbelags, dessen 3 Komponente
 extra zusammen gemischt wurden.

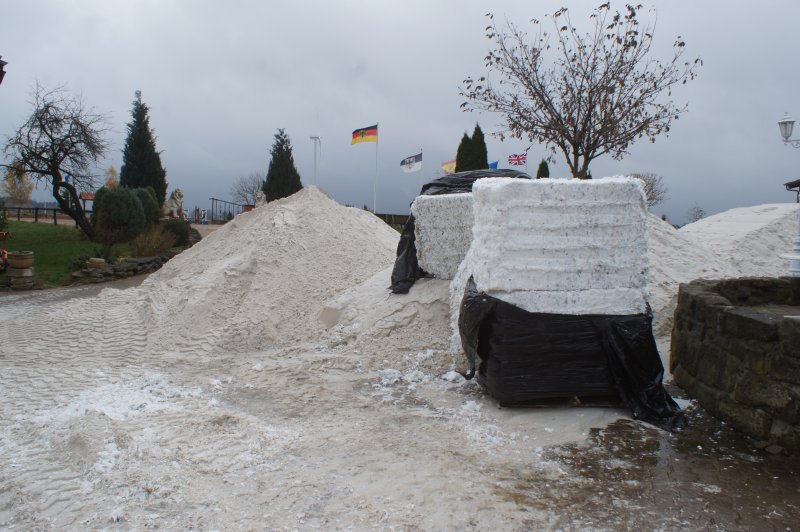

Was hier wie Schnee und wie überdimensionale Eiswürfel aussieht,
ist keine Laune der Natur, sondern ein spezieller Sand sowie gewisse Textil Schnitzel
der Firma Terra Bausysteme, die - zusammengemischt -
 den einzigartigen Reitkomfort für Reiter und Pferd ausmachen.

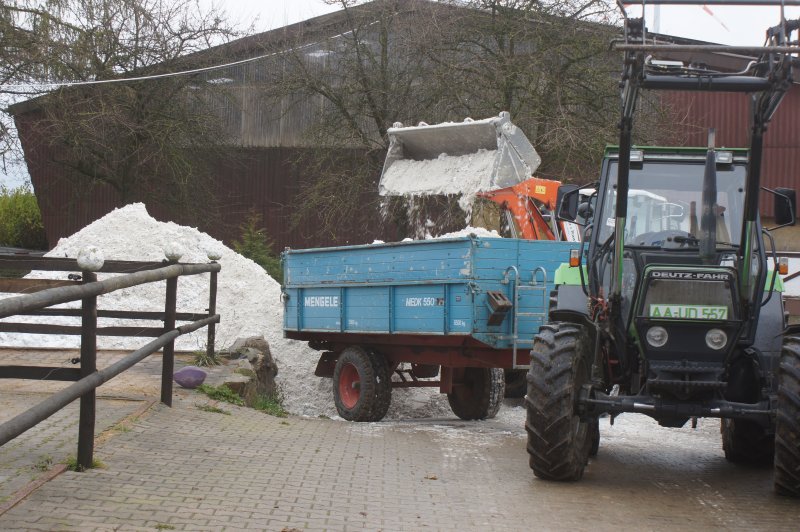

Das Zusammenmischen erfolgte in großem Stil mit Radladern.

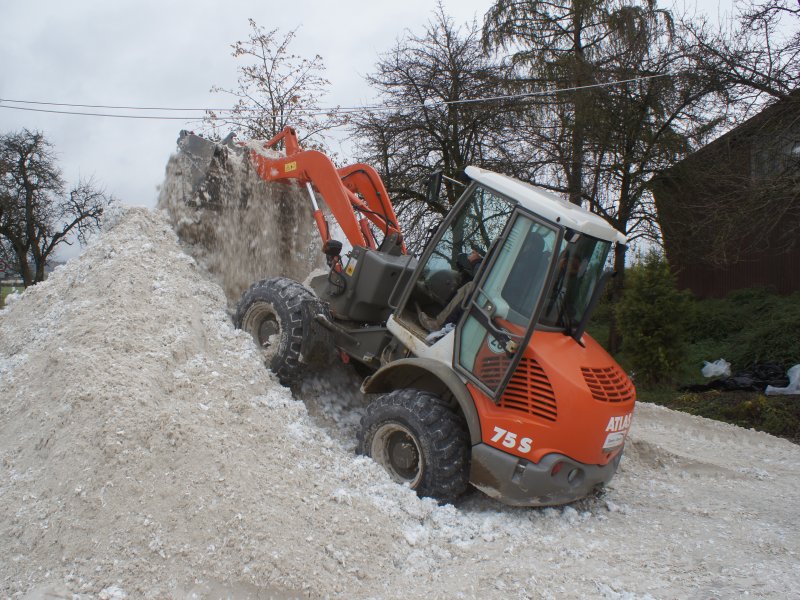

Dazu gehörte das Laden . . .

Kippen. . .

und Verteilen (Graden)...

Donnerstag, 8.11.

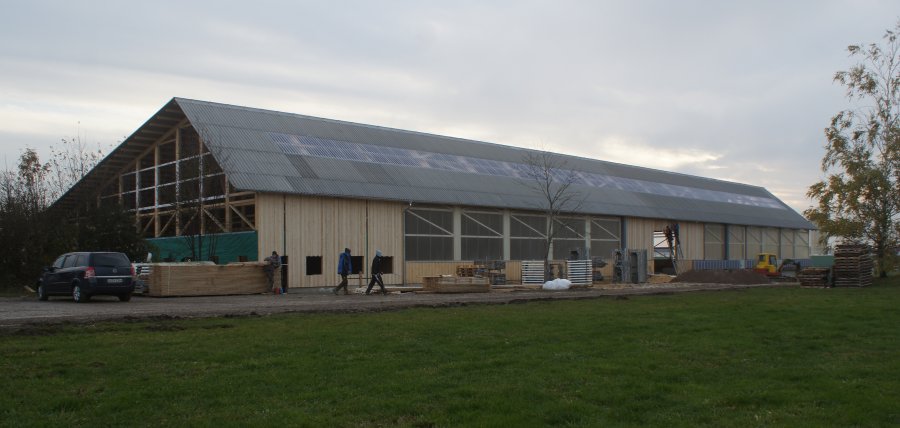

Während nunmehr die Nordseite komplett gedeckt, verschalt und mit Lichtbändern versehen wurde,
hat Bodenbau-Profi Jürgen Koch ganze Arbeit geleistet und innerhalb von zwei Tagen den Hallenbelag
eingebracht- und verzoge
n.

Samstag / Sonntag, 10./11.11.

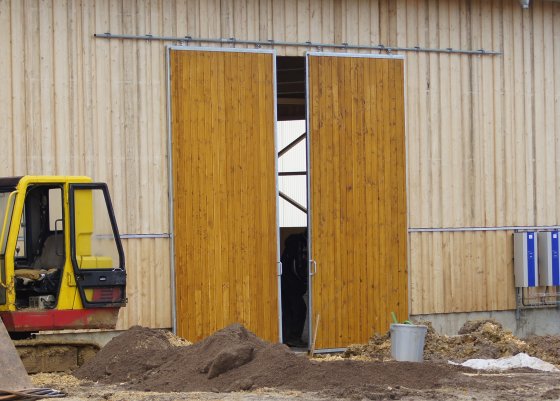

Beginn des Einbaus der Boxen-Aussentüren

und der Eingangstore

Zustand Ostseite am Montag, den 12.11.

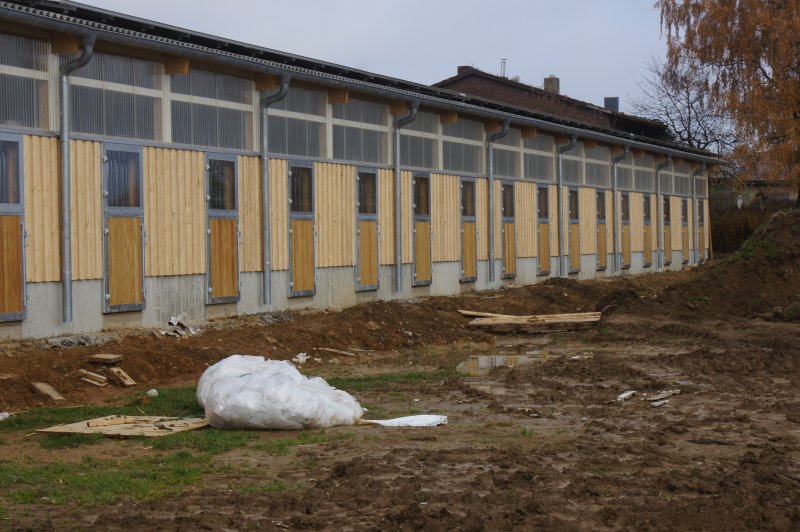

Boxen: Aussenfenster und Türen sind komplett eingebaut, fehlen nur noch die Paddocks, die kommen
im Frühjahr. Ebenfalls "fast" fertig im Innenbereich: Die Tränkebecken und Wasserzuleitungen.

 Stand Dienstag, 20.11.
Die Elektrik wird wohl die längste Zeit in Anspruch nehmen.

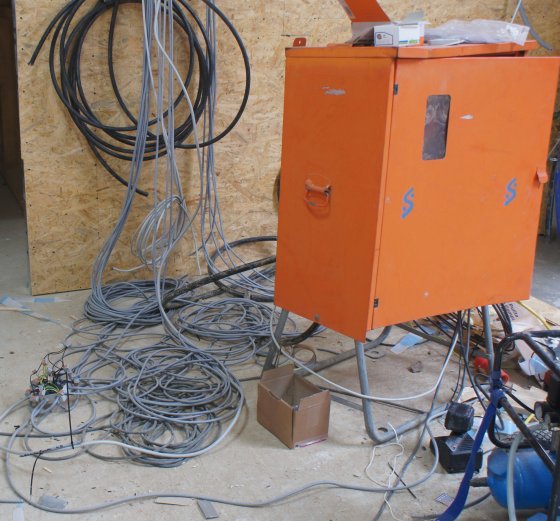

Nachdem schon die Voltaik empfundene 425,5 km Kabel benötigte, kommen jetzt
weitere zig-Kilometer dazu.

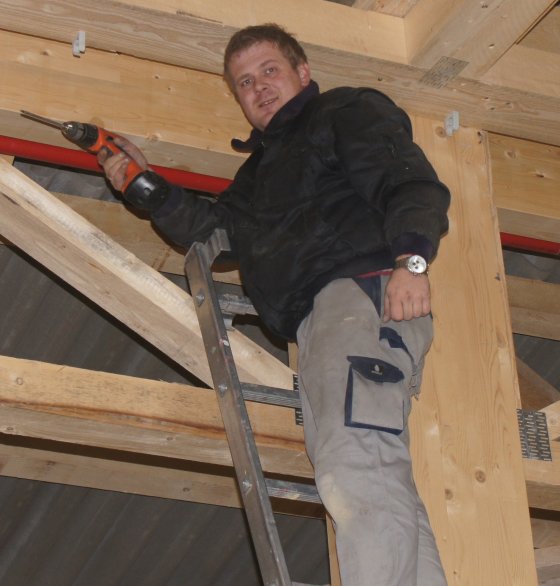

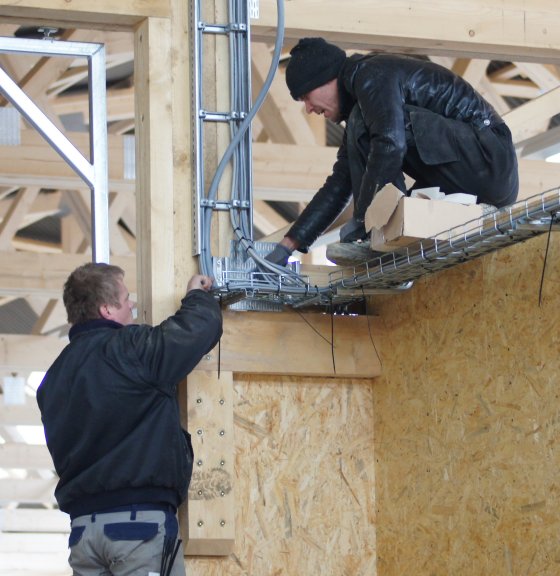

( Wohl dem, der den Durchblick hat - ( Elektro Scherer hat's)

Die Scherer Kampfmannschaft - mit Robert und Roman an der Spitze:
Kompetent, unkompliziert, vielseitig, zuverläßig und immer gut drauf.
Gelebte deutsch - polnische Freundschaft - dzienkuje serdecznie, und Guten Appetit !

Inzwischen ist an allen Fronten Licht und -
dank  Rooobääärt - immer auch  Kaffee und Strom

Er hat den Überblick und die Gute Laune: Robert !

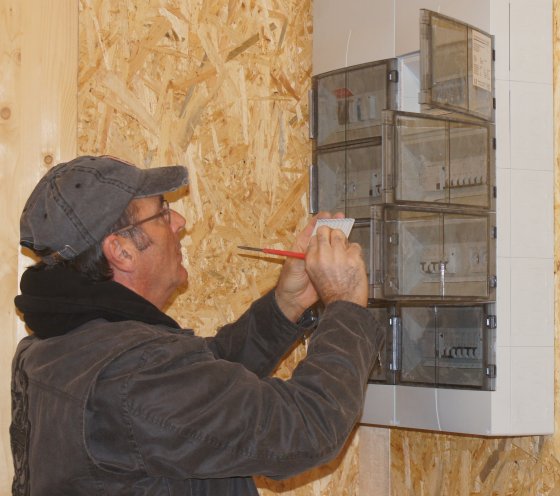

Elektrotechnisch haben wir es seit Wochen mit Elektro Scherer- und damit unfassbaren
Montage Geschwindigkeiten zu tun, so zu sagen "Lichtgeschwindigkeiten".

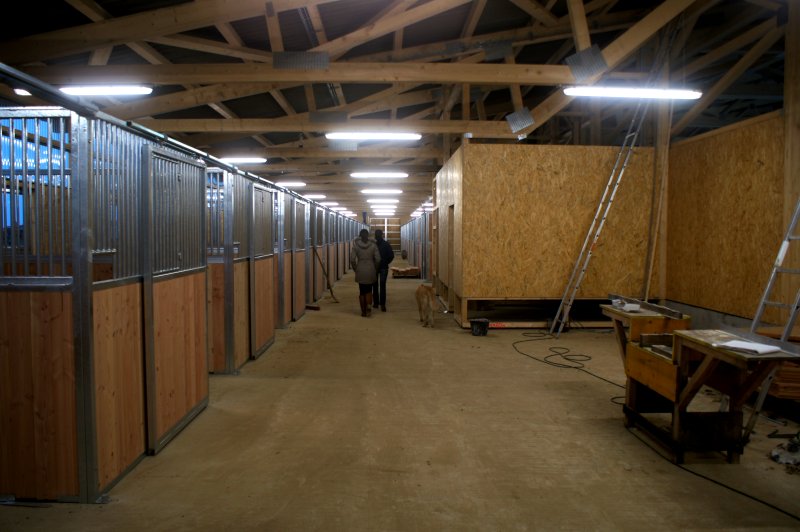

Stallungen

 kurzer Rückblick

Fundament+ Bodenplatte, Wände mit Dachträgern bis zum gedeckten Dach und der fertigen Stallgasse (oben)

Dienstag, 13.11.

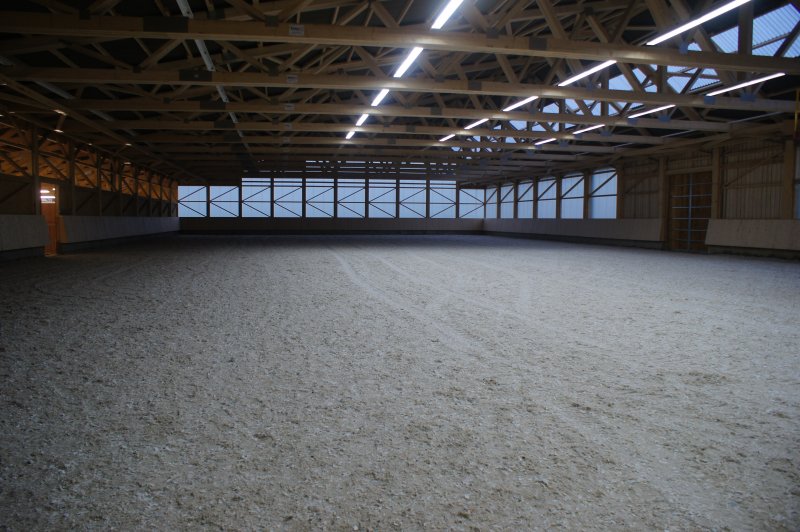

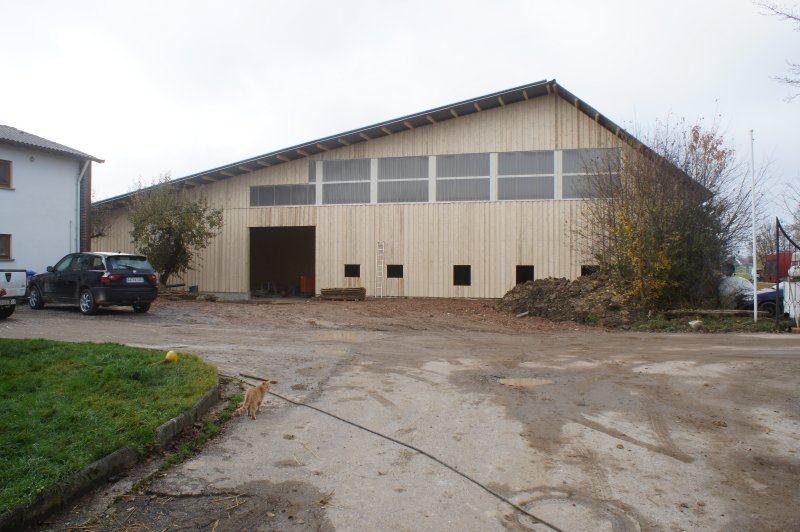

Blick von Südwesten - Nu isse fettich, die Halle, von außen und zunehmend auch von innen.

3 Monate sind bis dato ins Land gezogen.

Wir erinnern uns: So sah's noch am 24.10. aus:

so am 28.10.

und so am 30.10.

schließlich am 13.11. das "Aussen-Finale"

Keiner mag glauben, dass nun alles "rum" ist, denn das aufwändigste ist stets der Innenausbau.
Halten wir fest:
Wasserzufuhr ist inzwischen gelegt, und damit gibt's Wasser für die Tränken,
dass übrigens im Winter optimal beheizt werden kann.

Gleichwohl wurden alle Futtertröge eingebaut ebenso wie eine
Betonschwelle zur Abdichtung der Aussentüren der Boxen.

Komplett fertig und mit Türen versehen, sind nun auch die Futter- und die Sattelkammer  .
Ebenso ist das Solarium installiert, was einen weiteren Einsatz unserer Elektrik erforderlich machte.
Hierfür zuständig und Garant, dass alles rund läuft:
Karl-Heinz Scherer

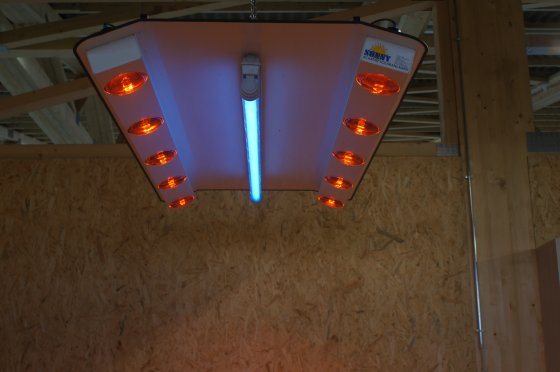

Läuft rund:  Das Solarium

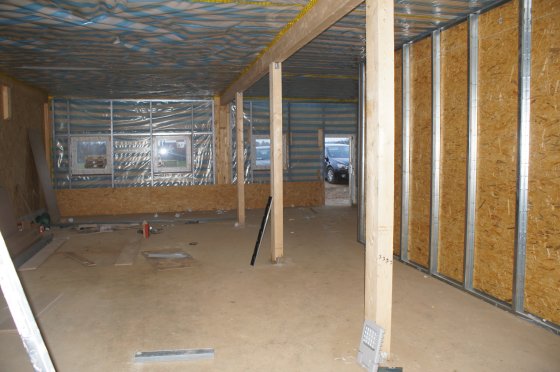

Womit wir bei dem zukünftigen Bistro angekommen wären.
Hier sind bereits Türen und Fenster eingebaut worden, Stellwände für die Küche,
Gästeraum und Toiletten und teilweise auch schon die Elektro Installation

An dieser Stelle muß noch einmal die großartige Leistungsmoral unsere polnischen
Freunde erwähnt werden - sie sind gottlob immer noch da und ohne ihren Einsatz hätten wir ganz schön
 auf der Stelle getreten...

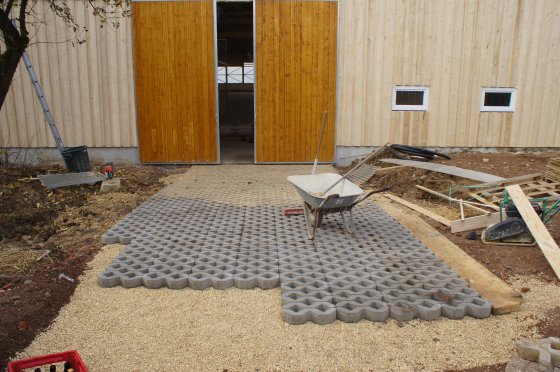

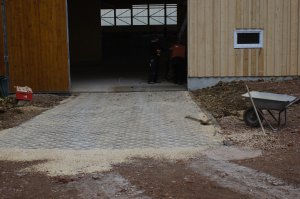

Der Haupteingang ist fertig gepflastert mit Rasengittersteinen

Falk hat inzwischen die 6. Ladung Wasser ( 6 x 3000 L = 18 000 L ) in die Reithalle mit unserem Vakuumfass
gefahren, um den Hallenboden mit der nötigen Grundfeuchtigkeit in seinen optimalen Zustand
zu versetzen.

Das "Gröbste" ist getan und damit neigt sich meine Chronik dem Ende zu, denn das Ding ist gelaufen !
Es gibt aber immer noch viel zu tun, bei einem Projekt dieser Größenordnung kein Wunder, dennoch, um es zu wiederholen:
Das Gröbste ist getan.

Und so steht dann auch am 25. November der erste Parcours, so zu sagen als Premiere.

Die ersten Pferde in der neuen Halle

und die ersten Pferde in den neuen Stallungen

und das alles in der Zeit von 3 Monaten

An dieser Stelle möchte ich meinem Sohn ein Riesenkompliment für das tolle Konzept machen.
vor allen dingen für das Management und Timing der Gewerke. Falk Filip Finn hat ganze Arbeit geleistet.
Glückwunsch aber auch an Schwester Kim, die das Ganze mitträgt und wie immer bescheiden aber effektiv
im Hintergrund aktiv ist.

Es war bislang aufregend mit vielen Aufs und Abs, auch für mich und Gabi.
Mal schauen, was es noch zu berichten gibt.

Beginn Anno Domini August 2012

Der Bauherr Falk-Filip-Finn Westerich:

"Wir bedanken uns bei den Mitgestaltern
unserer Reithalle für das große Engagement
bei der Planung und Durchführung":

In der Reihenfolge der Gewerke:

 ELS - Landschaftsbau, Erdarbeiten
  Bernhard und Karl Hölldampf

  Tanauerstraße 22
  73565 Spraitbach/Hertighofen
  Tel.: 0 71 76 / 45 14 30
  Fax: Tel.: 0 71 76 / 45 14 29
  info@els-hoelldampf.de

 Kissling Bauunternehmung GmbH
 Höniger Straße 6
 D-73577 Ruppertshofen
Tel. +49 (0)7176 / 45 33 29 - 0
Fax +49 (0)7176 / 45 33 29 - 97

Wenn's um Reithallen geht:

Bauen mit uns... bauen mit System

hiwo-systembau GmbH
Grimmenstein 8/1
88364 Wolfegg
Telefon: (0 75 27) 96 13 30
Telefax: (0 75 27) 96 13 59
E-Mail: info[at]hiwo-systembau.com
Internet: www.hiwo-systembau.com

Florian Bayer
Kreuzgasse 10
88529 Zwiefalten
Telefon: +49 7373 92120

fax: + 49 7373 921211
E-Mail: info@zimmerei-bayer.de

Der Voltaikprofi

UP !
